وابستگی‌های دستور کار

هنگام تولید برخی محصولات، ممکن است نیاز باشد عملیات خاصی قبل از شروع سایر عملیات انجام شود. برای اطمینان از اینکه عملیات به ترتیب صحیح انجام می‌شوند، ویژگی تولید در Odoo تنظیمات وابستگی‌های دستور کار را ارائه می‌دهد. فعال کردن این تنظیم به عملیات موجود در فهرست مواد (BoM) اجازه می‌دهد تا توسط عملیات دیگری که باید ابتدا انجام شوند، مسدود شوند.

پیکربندی

تنظیمات وابستگی‌های دستور کار به‌صورت پیش‌فرض فعال نیست. برای فعال کردن آن، ابتدا به مسیر تولید ‣ پیکربندی ‣ تنظیمات بروید. سپس، تنظیمات دستور کارها را فعال کنید، اگر هنوز فعال نشده است.

پس از فعال‌سازی تنظیم دستورات کاری، تنظیم وابستگی دستورات کاری در زیر آن ظاهر می‌شود. تنظیم وابستگی دستورات کاری را فعال کنید، سپس برای تأیید تغییرات روی ذخیره کلیک کنید.

اضافه کردن وابستگی‌ها به فهرست مواد

وابستگی‌های دستور کار بر روی |فهرست مواد (BOM)| یک محصول تنظیم می‌شوند. برای انجام این کار، به مسیر تولید ‣ محصولات ‣ فهرست مواد بروید، سپس یک |فهرست مواد (BOM)| را انتخاب کنید یا با کلیک بر روی جدید یک مورد جدید ایجاد کنید.

بیشتر بدانید

برای راهنمای کامل در مورد نحوه پیکربندی صحیح یک BoM جدید، به مستندات ایجاد فهرست مواد مراجعه کنید.

در |لیست مواد (BOM)|، روی برگه متفرقه کلیک کنید، سپس کادر انتخاب وابستگی عملیات را فعال کنید. این کار گزینه جدیدی به نام مسدود شده توسط را در تنظیمات برگه عملیات در دسترس قرار می‌دهد.

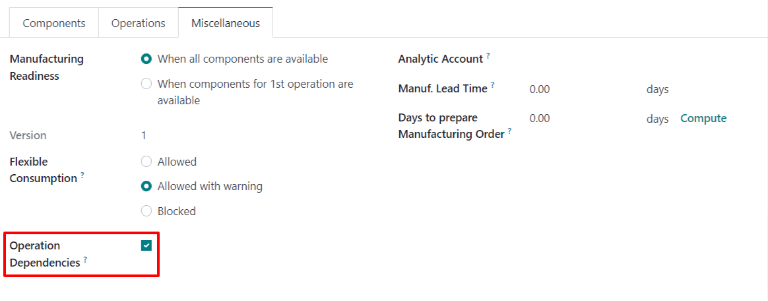

کادر انتخاب وابستگی عملیات در برگه متفرقه یک فهرست مواد (BoM).

سپس روی برگه عملیات کلیک کنید. در قسمت بالا-راست برگه، روی دکمه تنظیمات برگه کلیک کنید، سپس کادر انتخاب مسدود شده توسط را فعال کنید. این کار باعث می‌شود که یک فیلد مسدود شده توسط برای هر عملیات در برگه عملیات ظاهر شود.

تنظیمات مربوط به تب عملیات در لیست مواد (BoM).

در خط عملیات که باید توسط عملیات دیگری مسدود شود، روی فیلد مسدود شده توسط کلیک کنید، و یک پنجره پاپ‌آپ باز کردن: عملیات‌ها ظاهر می‌شود. در فیلد کشویی مسدود شده توسط در پنجره پاپ‌آپ، عملیات مسدودکننده‌ای را انتخاب کنید که باید قبل از عملیات مسدود شده تکمیل شود.

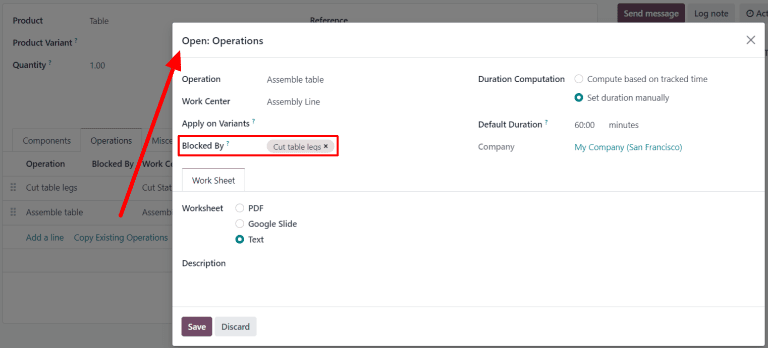

فیلد کشویی مسدود شده توسط برای یک عملیات در ساختار محصول (BoM).

در نهایت، BoM را با کلیک روی ذخیره ذخیره کنید.

برنامه‌ریزی دستورات کاری با استفاده از وابستگی‌ها

پس از پیکربندی وابستگی‌های دستور کار بر روی BoM، تولید اودو قادر است زمان‌بندی دستورهای کار را بر اساس وابستگی‌های آن‌ها برنامه‌ریزی کند. برای برنامه‌ریزی دستورهای کار یک سفارش تولید، ابتدا به مسیر تولید ‣ عملیات ‣ سفارش‌های تولید بروید.

سپس، یک دستور تولید برای محصولی که وابستگی‌های دستور کار در BoM آن تنظیم شده است را انتخاب کنید، یا با کلیک بر روی جدید یک دستور تولید جدید ایجاد کنید. اگر یک دستور تولید جدید ایجاد شود، یک BoM که با وابستگی‌های دستور کار تنظیم شده است را از فیلد کشویی صورت مواد انتخاب کنید، سپس روی تأیید کلیک کنید.

پس از تأیید سفارش تولید، برگه دستورات کاری را انتخاب کنید تا دستورات کاری مورد نیاز برای تکمیل آن را مشاهده کنید. هر دستور کاری که توسط دستور کاری دیگری مسدود نشده باشد، برچسب آماده را در بخش وضعیت نمایش می‌دهد.

دستورهای کاری که توسط یک یا چند دستور کار دیگر مسدود شده‌اند، به جای آن برچسب «در انتظار دستور کار دیگر» را نمایش می‌دهند. پس از تکمیل دستور(های) کار مسدودکننده، برچسب به «آماده» به‌روزرسانی می‌شود.

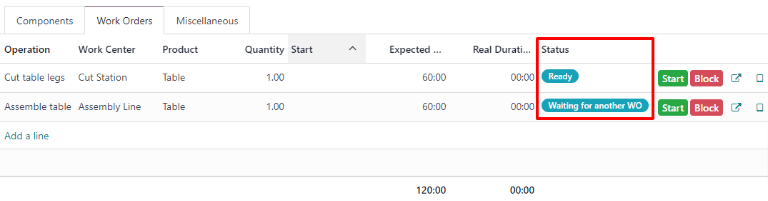

برچسب‌های وضعیت برای دستورهای کار در یک دستور تولید.

برای زمان‌بندی دستورات کاری سفارش تولید، روی دکمه برنامه‌ریزی در بالای صفحه کلیک کنید. پس از انجام این کار، فیلد تاریخ شروع زمان‌بندی‌شده برای هر دستور کاری در تب دستورات کاری به‌طور خودکار با تاریخ و زمان شروع زمان‌بندی‌شده پر می‌شود. یک دستور کاری مسدودشده در انتهای بازه زمانی مشخص‌شده در فیلد مدت زمان مورد انتظار دستور کاری قبلی زمان‌بندی می‌شود.

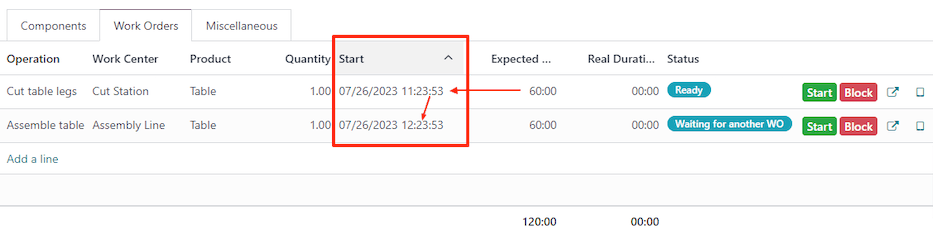

فیلد تاریخ شروع برنامه‌ریزی‌شده برای دستورهای کاری در یک دستور تولید.

Example

یک دستور تولید برای محصول A ایجاد شده است. دستور تولید شامل دو عملیات است: برش و مونتاژ. هر عملیات دارای مدت زمان پیش‌بینی‌شده ۶۰ دقیقه است و عملیات مونتاژ توسط عملیات برش مسدود شده است.

دکمه برنامه‌ریزی برای سفارش تولید در ساعت ۱:۳۰ بعدازظهر کلیک شده است و عملیات برش برنامه‌ریزی شده که بلافاصله آغاز شود. از آنجا که عملیات برش مدت زمان پیش‌بینی‌شده ۶۰ دقیقه دارد، عملیات مونتاژ برای ساعت ۲:۳۰ بعدازظهر برنامه‌ریزی شده است.

برنامه‌ریزی بر اساس مرکز کار

برای مشاهده‌ی نمایش تصویری از نحوه برنامه‌ریزی دستورهای کار، به صفحه برنامه‌ریزی دستورهای کار بروید از مسیر تولید ‣ برنامه‌ریزی ‣ برنامه‌ریزی بر اساس مرکز کار. این صفحه یک جدول زمانی از تمامی دستورهای کار برنامه‌ریزی‌شده برای هر عملیات را نمایش می‌دهد.

اگر یک دستور کار به دلیل تکمیل دستور کار دیگری مسدود شود، دستور کاری که مسدود شده است به‌گونه‌ای زمان‌بندی می‌شود که پس از دستور کار مسدودکننده شروع شود. علاوه بر این، یک فلش دو دستور کار را به هم متصل می‌کند که از عملیات مسدودکننده به عملیات مسدودشده هدایت می‌شود.

فلشی که یک دستور کار مسدود شده را به دستور کاری که آن را مسدود کرده است متصل می‌کند.
