زمان‌های تحویل برون‌سپاری dropship

در اودو، زمان‌های پیش‌بینی برای تخمین مدت زمان لازم جهت انجام یک اقدام خاص استفاده می‌شوند. به عنوان مثال، زمان تحویل می‌تواند برای یک محصول خریداری‌شده تنظیم شود که تعداد روزهایی را مشخص می‌کند که معمولاً طول می‌کشد تا فروشنده محصول، آن را به شرکت خریدار تحویل دهد.

برای محصولات پیمانکاری به طور خاص، زمان‌های تحویل می‌توانند به گونه‌ای تنظیم شوند که مدت زمان مورد نیاز برای تولید محصول توسط پیمانکار را در نظر بگیرند. انجام این کار به شرکت پیمانکار اجازه می‌دهد تا تاریخ‌های تحویل محصولات پیمانکاری را بهتر پیش‌بینی کند.

برخی از محصولات پیمانکاری نیاز دارند که شرکت پیمانکار اجزای تولیدی را به پیمانکار فرعی ارائه دهد. در این حالت، علاوه بر زمان تحویل، می‌توان از زمان پیشبرد تولید نیز استفاده کرد تا تاریخ دریافت اجزای مورد نیاز توسط پیمانکار فرعی تعیین شود، به‌طوری که محصول تولید شده و به‌موقع تحویل داده شود.

در مواردی که قطعات به پیمانکار فرعی ارسال مستقیم می‌شوند، می‌توان زمان تحویل اضافی برای هر قطعه تعیین کرد. این زمان باید به میزان زمانی که تأمین‌کننده برای تحویل قطعات به پیمانکار فرعی نیاز دارد، تنظیم شود.

پس از تعیین زمان تحویل برای یک مؤلفه، سفارش‌های ارسال مستقیم برای آن مؤلفه تاریخ تأیید سفارش را نمایش می‌دهند، به‌طوری‌که بتوان آن را تا تاریخ شروع تولید به پیمانکار فرعی ارسال کرد.

مهم

مانند تمام زمان‌های تحویل در Odoo، زمان‌های تحویل برای محصولات پیمانکاری تنها یک تخمین هستند و بر اساس مدت زمانی که انتظار می‌رود اقدامات طول بکشد، تعیین می‌شوند.

شرایط غیرمنتظره می‌توانند بر تکمیل این اقدامات تأثیر بگذارند، به این معنا که زمان‌های تحویل نباید به‌عنوان تضمین در نظر گرفته شوند.

پیکربندی

هنگام استفاده از مسیر ارسال مستقیم پیمانکار فرعی بر اساس سفارش، شرکت مسئول خرید اجزای لازم از یک فروشنده است و ارسال مستقیم آنها به پیمانکار فرعی را انجام می‌دهد.

این بدان معناست که علاوه بر مدت زمانی که پیمانکار فرعی برای تولید و تحویل محصول نیاز دارد، لازم است مدت زمانی که تأمین‌کننده قطعات برای ارسال مستقیم قطعات به پیمانکار فرعی صرف می‌کند نیز در نظر گرفته شود.

با اختصاص دادن زمان تحویل به پیمانکار فرعی یک محصول، مشخص کردن زمان تولید در فهرست مواد (BoM) محصول، و اختصاص دادن زمان تحویل اضافی به تأمین‌کننده اجزای محصول، سفارش‌های ارسال مستقیم به پیمانکار فرعی برای اجزای محصول، مهلت تأیید سفارش ارسال مستقیم برای ارسال اجزا به پیمانکار فرعی را نمایش می‌دهند.

زمان تحویل محصول

برای تنظیم زمان تحویل برای پیمانکار فرعی یک محصول، به مسیر زیر بروید: برنامه انبار --> محصولات --> محصولات و یک محصول پیمانکاری را انتخاب کنید.

سپس، برگه خرید را در صفحه محصول انتخاب کنید. اگر پیمانکار فرعی قبلاً به‌عنوان فروشنده اضافه نشده است، اکنون این کار را با کلیک بر روی افزودن یک خط انجام دهید و پیمانکار فرعی را در ستون فروشنده انتخاب کنید.

پس از اضافه کردن پیمانکار فرعی، تعداد روزهایی که طول می‌کشد تا محصول را تولید و تحویل دهند، در ستون زمان تحویل وارد کنید.

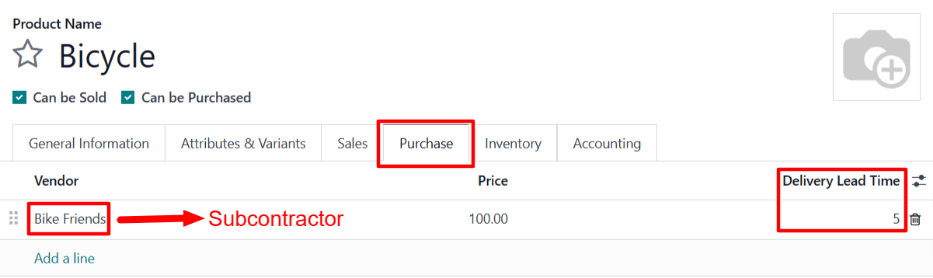

فیلد زمان تحویل برای پیمانکار فرعی، در زبانه خرید صفحه محصول.

زمان تولید محصول

سپس، به BoM محصول با کلیک بر روی دکمه هوشمند لیست مواد در بالای صفحه محصول بروید. سپس، یک BoM را از لیست انتخاب کنید.

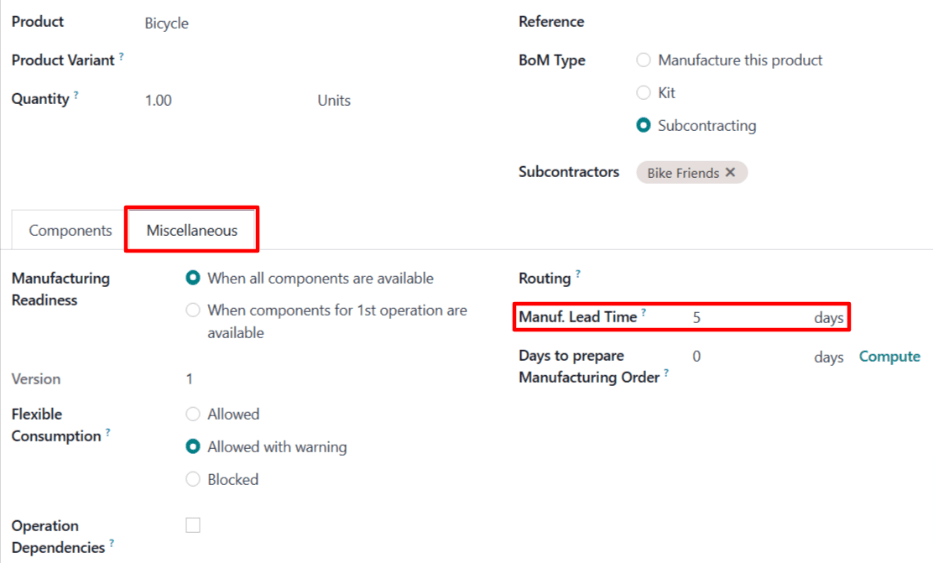

در BoM، برگه متفرقه را انتخاب کنید. در فیلد زمان تولید، همان تعداد روزهایی را وارد کنید که در فیلد زمان تحویل محصول BoM وارد شده است.

فیلد زمان هدایت تولید در لیست مواد محصول.

در حالی که همه این روزها واقعاً توسط پیمانکار فرعی برای تولید استفاده نمی‌شوند، تنظیم تعداد روزهای یکسان در هر فیلد به Odoo اطلاع می‌دهد که پیمانکار فرعی باید اجزا را دریافت کرده و تولید را تا شروع زمان تحویل محصول آغاز کند. این امر به پیمانکار فرعی زمان کافی برای تولید و تحویل محصول می‌دهد.

زمان تحویل اجزای تولید

از لیست مواد محصول (BoM)، با کلیک بر روی مؤلفه در تب مؤلفه‌ها، و سپس کلیک بر روی دکمه (فلش راست) در سمت راست مؤلفه، به هر مؤلفه بروید.

در صفحه محصول برای هر جزء، برگه خرید را انتخاب کنید. اگر تأمین‌کننده قبلاً اضافه نشده است، اکنون با کلیک بر روی افزودن یک خط و انتخاب پیمانکار فرعی در ستون تأمین‌کننده، این کار را انجام دهید.

پس از افزودن تأمین‌کننده، تعداد روزهایی که طول می‌کشد تا محصول را به پیمانکار فرعی ارسال کند، در ستون زمان تحویل وارد کنید.

گردش کار برون‌سپاری ارسال مستقیم

یک درخواست برای استعلام قیمت (RfQ) برای محصول ایجاد کنید با رفتن به مسیر: برنامه خرید ‣ سفارش‌ها ‣ درخواست‌های استعلام قیمت، و کلیک بر روی جدید.

در قسمت فروشنده پیمانکار فرعی را مشخص کنید. سپس، محصول را در تب محصولات با کلیک روی افزودن محصول اضافه کنید، محصول را در ستون محصول انتخاب کنید و مقدار را در ستون مقدار مشخص کنید.

در فیلد تاریخ مورد انتظار، تاریخی را وارد کنید که زمان کافی برای ارسال مستقیم قطعات توسط تأمین‌کننده قطعات و تولید و تحویل محصول توسط پیمانکار فرعی را فراهم کند.

مهم

هنگامی که یک محصول به |درخواست قیمت| اضافه می‌شود، فیلد تاریخ مورد انتظار به طور خودکار با تاریخی پر می‌شود که برابر است با تاریخ امروز به علاوه زمان تحویل محصول. با این حال، این زمان لازم برای ارسال مستقیم اجزا به پیمانکار فرعی را در نظر نمی‌گیرد.

هنگام خرید یک محصول که با استفاده از مسیر Dropship Subcontractor on Order برون‌سپاری شده است، لازم است این تاریخ را تنظیم کنید تا زمان اضافی مورد نیاز برای تحویل اجزا به پیمانکار فرعی را در نظر بگیرید.

از آنجا که تولید تا زمانی که اجزا دریافت نشوند آغاز نمی‌شود، باقی گذاشتن تاریخ به همان صورت باعث می‌شود که محصول نهایی بعد از تاریخ ذکر شده در RfQ برسد.

سپس روی تأیید سفارش کلیک کنید تا RfQ به PO تبدیل شود. با انجام این کار، یک RfQ دوم برای خرید قطعات از تأمین‌کننده dropship ایجاد می‌شود و این قطعات به پیمانکار فرستاده می‌شوند.

به مسیر زیر بروید: برنامه خرید ‣ سفارش‌ها ‣ درخواست‌های قیمت‌گذاری، و RfQ را که در ستون فروشنده نام ارسال‌کننده کالا را فهرست کرده است، انتخاب کنید.

در |درخواست برای پیشنهاد (RfQ)|، فیلد تاریخ مورد انتظار تاریخی را نشان می‌دهد که پیمانکار فرعی باید قطعات را دریافت کند تا بتواند محصول نهایی را تا تاریخ تاریخ مورد انتظار ذکر شده در |سفارش خرید (PO)| پیمانکار فرعی تحویل دهد.

فیلد مهلت سفارش آخرین تاریخی را نشان می‌دهد که در آن RfQ می‌تواند تأیید شود، تا ارسال‌کننده بتواند اجزا را تا تاریخ تاریخ مورد انتظار ورود به پیمانکار فرعی تحویل دهد.

روی تأیید سفارش کلیک کنید تا RfQ به PO تبدیل شود و خرید قطعات از تأمین‌کننده مستقیم را تأیید کنید. با انجام این کار، یک دکمه هوشمند Dropship در بالای صفحه ظاهر می‌شود.

برای باز کردن سفارش ارسال مستقیم، روی دکمه هوشمند Dropship کلیک کنید. این سفارش همچنین از طریق دکمه هوشمند Resupply که اکنون در سفارش خرید PO پیمانکار فرعی ظاهر می‌شود، قابل دسترسی است.

پس از اینکه ارسال‌کننده کالا اجزا را به پیمانکار فرعی تحویل داد، روی دکمه تأیید در بالای سفارش ارسال کلیک کنید تا تأیید کنید که پیمانکار فرعی اجزا را دریافت کرده است.

پس از دریافت اجزا توسط پیمانکار فرعی، فرآیند تولید اجزا را آغاز می‌کنند و سپس آن را به شرکت قرارداد دهنده تحویل می‌دهند.

Example

خرده‌فروش دوچرخه Mike's Bikes با یک پیمانکار فرعی به نام Bike Friends همکاری می‌کند تا واحدهایی از محصول دوچرخه خود را تولید کند.

مایک بایک باید قطعات مورد نیاز را از فروشنده بایک ورلد خریداری کرده و آنها را به بایک فرندز ارسال کند.

به طور متوسط، شرکت Bike Friends سه روز برای تولید هر دوچرخه زمان می‌برد، به علاوه دو روز اضافی برای تحویل آن به Mike's Bikes.

در نتیجه، شرکت Mike's Bikes زمان تحویل پنج روزه برای دوچرخه‌های تولید شده توسط Bike Friends تعیین می‌کند: سه روز برای تولید و دو روز برای تحویل.

در فهرست مواد (BoM) دوچرخه، آن‌ها زمان تولید پنج روز را نیز وارد می‌کنند تا تاریخ تحویل قطعات به پیمانکار فرعی را به خود یادآوری کنند.

در صفحات محصول برای هر یک از اجزای دوچرخه، زمان تحویل دو روزه به "Bike World" اختصاص داده شده است. این مدت زمانی است که "Bike World" برای ارسال مستقیم هر جزء به پیمانکار فرعی نیاز دارد.

در 10 می، شرکت Mike's Bikes یک |سفارش خرید| برای یک دوچرخه تأیید می‌کند، با تاریخ تحویل مورد انتظار 17 می.

درخواست قیمت (RfQ) برای خرید قطعات از Bike World و ارسال مستقیم آن‌ها به Bike Friends دارای تاریخ مورد انتظار ورود در ۱۲ می و مهلت نهایی در ۱۰ می است. درخواست قیمت (RfQ) باید تا مهلت نهایی تأیید شود تا Bike Friends بتواند قطعات را تا تاریخ مورد انتظار ورود دریافت کند و زمان کافی برای تحویل دوچرخه آماده به Mike's Bikes تا ۱۷ می داشته باشد.

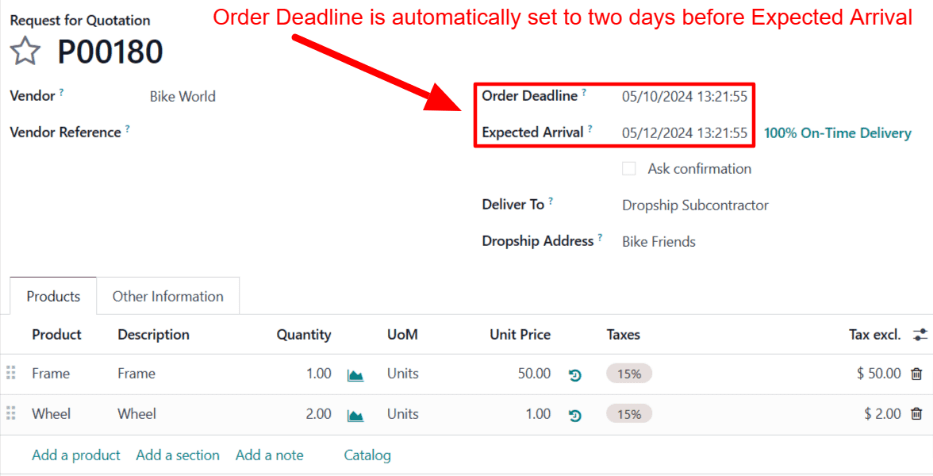

مهلت سفارش و تاریخ‌های مورد انتظار برای رسیدن در سفارش ارسال مستقیم.

مایک بایکس تأییدیه |درخواست قیمت| را در تاریخ ۱۰ می انجام می‌دهد و بایک ورلد قطعات را در تاریخ ۱۲ می به بایک فرندز تحویل می‌دهد. بایک فرندز دوچرخه را تولید کرده و در تاریخ ۱۷ می به مایک بایکس تحویل می‌دهد.
