زمان‌های پیش‌برد تأمین مجدد پیمانکاری

در اودو، زمان‌های پیش‌بینی برای تخمین مدت زمان لازم جهت انجام یک اقدام خاص استفاده می‌شوند. به عنوان مثال، زمان تحویل می‌تواند برای یک محصول خریداری‌شده تنظیم شود که تعداد روزهایی را مشخص می‌کند که معمولاً طول می‌کشد تا فروشنده محصول، آن را به شرکت خریدار تحویل دهد.

برای محصولات پیمانکاری به طور خاص، زمان‌های تحویل می‌توانند به گونه‌ای تنظیم شوند که مدت زمان مورد نیاز برای تولید محصول توسط پیمانکار را در نظر بگیرند. انجام این کار به شرکت پیمانکار اجازه می‌دهد تا تاریخ‌های تحویل محصولات پیمانکاری را بهتر پیش‌بینی کند.

برخی از محصولات پیمانکاری نیاز دارند که شرکت پیمانکار اجزای تولیدی را به پیمانکار فرعی ارائه دهد. در این حالت، علاوه بر زمان تحویل، می‌توان از زمان پیشبرد تولید نیز استفاده کرد تا تاریخ دریافت اجزای مورد نیاز توسط پیمانکار فرعی تعیین شود، به‌طوری که محصول تولید شده و به‌موقع تحویل داده شود.

مهم

مانند تمام زمان‌های تحویل در Odoo، زمان‌های تحویل برای محصولات پیمانکاری تنها یک تخمین هستند و بر اساس مدت زمانی که انتظار می‌رود اقدامات طول بکشد، تعیین می‌شوند.

شرایط غیرمنتظره می‌توانند بر تکمیل این اقدامات تأثیر بگذارند، به این معنا که زمان‌های تحویل نباید به عنوان تضمین در نظر گرفته شوند.

پیکربندی

هنگام استفاده از مسیر تأمین مجدد پیمانکار فرعی بر اساس سفارش، شرکت مسئول تأمین قطعات لازم برای پیمانکار فرعی است. در نتیجه، پیمانکار فرعی نمی‌تواند تولید را آغاز کند تا زمانی که قطعات دریافت شوند.

این بدان معناست که علاوه بر مدت زمانی که پیمانکار فرعی برای تولید و تحویل محصول نیاز دارد، تاریخ دریافت اجزا نیز باید در نظر گرفته شود.

با تعیین زمان تحویل برای پیمانکار فرعی یک محصول و مشخص کردن زمان تولید در فهرست مواد (BoM) محصول، سفارش‌های تأمین مجدد پیمانکار فرعی برای اجزای محصول، مهلتی را نمایش می‌دهند که پیمانکار فرعی باید اجزا را دریافت کند.

زمان تحویل محصول

برای تنظیم زمان تحویل برای پیمانکار فرعی یک محصول، به مسیر زیر بروید: برنامه انبار ‣ محصولات ‣ محصولات، و یک محصول پیمانکاری شده را انتخاب کنید.

سپس، برگه خرید را در صفحه محصول انتخاب کنید. اگر پیمانکار فرعی قبلاً به عنوان فروشنده اضافه نشده است، اکنون این کار را با کلیک بر روی اضافه کردن یک خط انجام دهید و پیمانکار فرعی را در فیلد فروشنده انتخاب کنید.

پس از اضافه کردن پیمانکار فرعی، تعداد روزهایی که طول می‌کشد تا محصول را تولید و تحویل دهند، در ستون زمان تحویل وارد کنید.

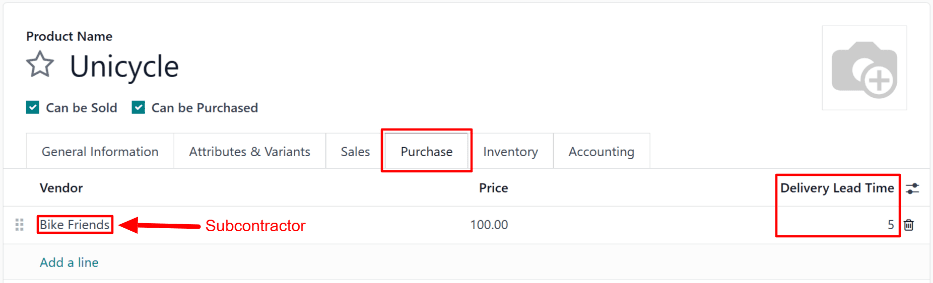

فیلد زمان تحویل برای پیمانکار فرعی، در زبانه خرید صفحه محصول.

زمان تولید محصول

سپس، به BoM محصول با کلیک بر روی دکمه هوشمند لیست مواد در بالای صفحه محصول بروید. سپس، یک BoM را از لیست انتخاب کنید.

در BoM، برگه متفرقه را انتخاب کنید. در فیلد زمان تولید، همان تعداد روزهایی را وارد کنید که در فیلد زمان تحویل محصول BoM وارد شده است.

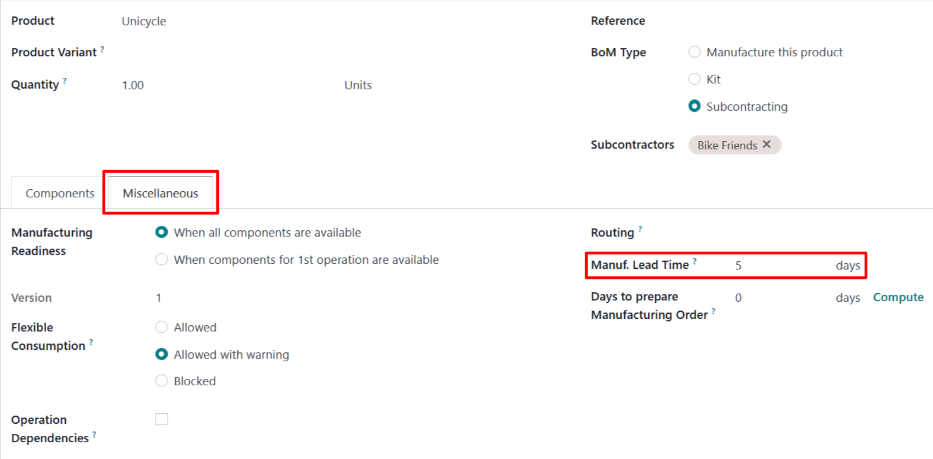

فیلد زمان هدایت تولید در لیست مواد محصول.

در حالی که همه این روزها واقعاً توسط پیمانکار فرعی برای تولید استفاده نمی‌شوند، تنظیم تعداد روزهای یکسان در هر فیلد به Odoo اطلاع می‌دهد که پیمانکار فرعی باید اجزا را دریافت کرده و تولید را تا شروع زمان تحویل محصول آغاز کند. این امر به پیمانکار فرعی زمان کافی برای تولید و تحویل محصول می‌دهد.

گردش کار تأمین مجدد برون‌سپاری

یک درخواست برای استعلام قیمت (RfQ) برای محصول ایجاد کنید با رفتن به مسیر: برنامه خرید ‣ سفارش‌ها ‣ درخواست‌های استعلام قیمت، و کلیک بر روی جدید.

در قسمت فروشنده پیمانکار فرعی را مشخص کنید. سپس، محصول را در تب محصولات با کلیک روی افزودن محصول اضافه کنید، محصول را در ستون محصول انتخاب کنید و مقدار را در ستون مقدار مشخص کنید.

در فیلد تاریخ مورد انتظار، تاریخی را وارد کنید که زمان کافی برای دریافت قطعات توسط پیمانکار فرعی، تولید محصول و تحویل آن به شرکت پیمانکاری فرعی را فراهم کند.

مهم

هنگامی که یک محصول به |درخواست قیمت| اضافه می‌شود، فیلد تاریخ مورد انتظار به‌طور خودکار با تاریخی که برابر با تاریخ امروز به‌علاوه زمان تحویل محصول است، پر می‌شود. با این حال، این مورد زمان لازم برای ارسال اجزا به پیمانکار فرعی را در نظر نمی‌گیرد.

هنگام خرید محصولی که با استفاده از مسیر تأمین مجدد پیمانکار بر اساس سفارش، پیمانکاری شده است، لازم است این تاریخ را تنظیم کنید تا زمان اضافی مورد نیاز برای ارسال اجزا به پیمانکار در نظر گرفته شود.

از آنجا که تولید تا زمانی که اجزا دریافت نشوند آغاز نمی‌شود، باقی گذاشتن تاریخ به همان صورت باعث می‌شود که محصول نهایی بعد از تاریخ ذکر شده در RfQ برسد.

سپس روی تأیید سفارش کلیک کنید تا RfQ به PO تبدیل شود. با انجام این کار، دکمه هوشمند تأمین مجدد در بالای صفحه ظاهر می‌شود.

روی دکمه هوشمند تأمین مجدد کلیک کنید تا سفارش تأمین مجدد پیمانکار فرعی را باز کنید، که سفارشی است که برای ارسال قطعات به پیمانکار فرعی ایجاد شده است.

فیلد مهلت در سفارش تأمین مجدد پیمانکار نشان‌دهنده مهلت دریافت قطعات توسط پیمانکار است، تا بتواند به موقع محصول نهایی را تولید و تا تاریخ مورد انتظار تحویل دهد.

فیلد تاریخ برنامه‌ریزی‌شده باید آخرین تاریخی را نمایش دهد که در آن قطعات می‌توانند ارسال شوند و همچنان تا مهلت به پیمانکار فرعی برسند. با این حال، به طور پیش‌فرض، تاریخ نمایش داده‌شده همان تاریخ موجود در فیلد مهلت است و باید به‌روزرسانی شود تا زمان مورد نیاز برای ارسال را در نظر بگیرد.

روی فیلد تاریخ برنامه‌ریزی‌شده کلیک کنید تا یک پنجره تقویم باز شود که از آن می‌توانید یک تاریخ را انتخاب کنید. تاریخی را انتخاب کنید که امکان تحویل اجزا تا مهلت در سفارش تأمین مجدد پیمانکار فرعی را فراهم کند.

پس از ارسال قطعات، روی دکمه تأیید در بالای سفارش کلیک کنید تا تأیید شود که آنها به پیمانکار فرعی ارسال شده‌اند.

پس از دریافت اجزا توسط پیمانکار فرعی، فرآیند تولید اجزا را آغاز می‌کنند و سپس آن را به شرکت قرارداد دهنده تحویل می‌دهند.

Example

خرده‌فروش دوچرخه Mike's Bikes با یک پیمانکار فرعی به نام Bike Friends همکاری می‌کند تا واحدهایی از محصول Unicycle خود را تولید کند.

مایکز بایکس باید قطعات لازم برای تولید تک‌چرخه‌ها را به بایک فرندز تأمین کند.

به طور متوسط، شرکت Bike Friends برای تولید هر تک‌چرخه سه روز زمان نیاز دارد و علاوه بر آن، دو روز دیگر برای تحویل آن به فروشگاه Mike's Bikes صرف می‌شود.

در نتیجه، شرکت Mike's Bikes زمان تحویل پنج روزه‌ای را برای تک‌چرخه‌هایی که توسط شرکت Bike Friends تولید می‌شوند تعیین کرده است: سه روز برای تولید و دو روز برای تحویل.

در |فهرست مواد| تک‌چرخه، آن‌ها زمان تولید پنج روزه‌ای را نیز وارد می‌کنند تا تاریخ تحویل قطعات به پیمانکار فرعی را به خود یادآوری کنند.

آن‌ها یک PO برای یک تک‌چرخه تأیید می‌کنند، با تاریخ پیش‌بینی‌شده‌ی ورود در ۳۰ مه.

سفارش پیمانکار فرعی برای ارسال قطعات به پیمانکار فرعی، مهلت ۲۵ مه را نشان می‌دهد. پیمانکار فرعی باید قطعات را تا این تاریخ دریافت کند تا زمان کافی برای تولید تک‌چرخه و تحویل آن تا ۳۰ مه داشته باشد.

تحویل قطعات توسط Mike's Bikes دو روز طول می‌کشد، بنابراین آن‌ها فیلد تاریخ برنامه‌ریزی‌شده را در سفارش تأمین مجدد پیمانکار به ۲۳ می، دو روز قبل از مهلت مقرر، به‌روزرسانی می‌کنند.

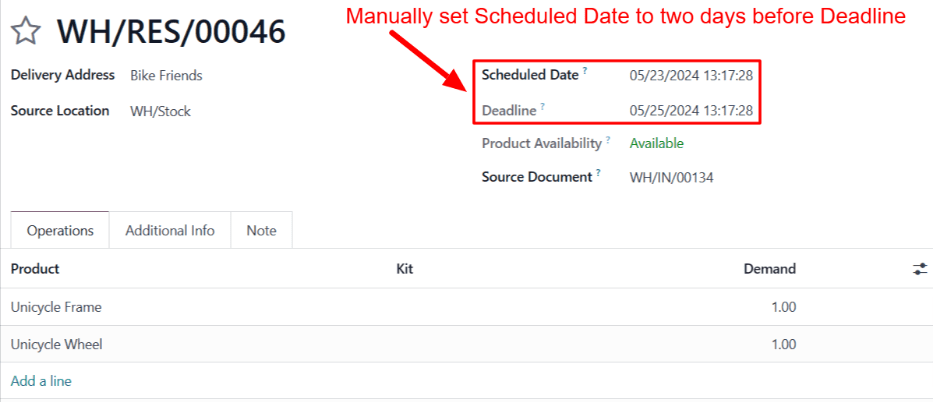

فیلدهای تاریخ برنامه‌ریزی‌شده و مهلت در یک سفارش تأمین مجدد پیمانکار.

مایکز بایکس قطعات را در تاریخ برنامه‌ریزی‌شده ۲۳ می برای بایک فرندز ارسال می‌کند و آن‌ها در تاریخ مهلت ۲۵ می تحویل می‌گیرند. این به بایک فرندز زمان کافی می‌دهد تا تک‌چرخه را تولید کرده و تا تاریخ مورد انتظار ۳۰ می به مایکز بایکس بازگرداند.
